CET-Nord уточнила хронологию работ на улице 31 Августа 1989 в Бельцах

«CET-Nord» выступило с разъяснениями по поводу работ, выполненных на улице 31 Августа 1989 и на пересечении с улицей Штефан чел Маре в муниципии Бельцы. Предприятие заявило, что считает необходимым разграничить этапы работ, выполненных им, и последующие вмешательства других организаций.

По данным CET-Nord, ремонт тепловых сетей на улице 31 Августа 1989 был запланирован с учётом информации мэрии Бельц о предстоящей реабилитации дорожной инфраструктуры. Работы на теплосетях проводились до ремонта проезжей части, чтобы снизить риск последующих вскрытий дороги в случае аварий.

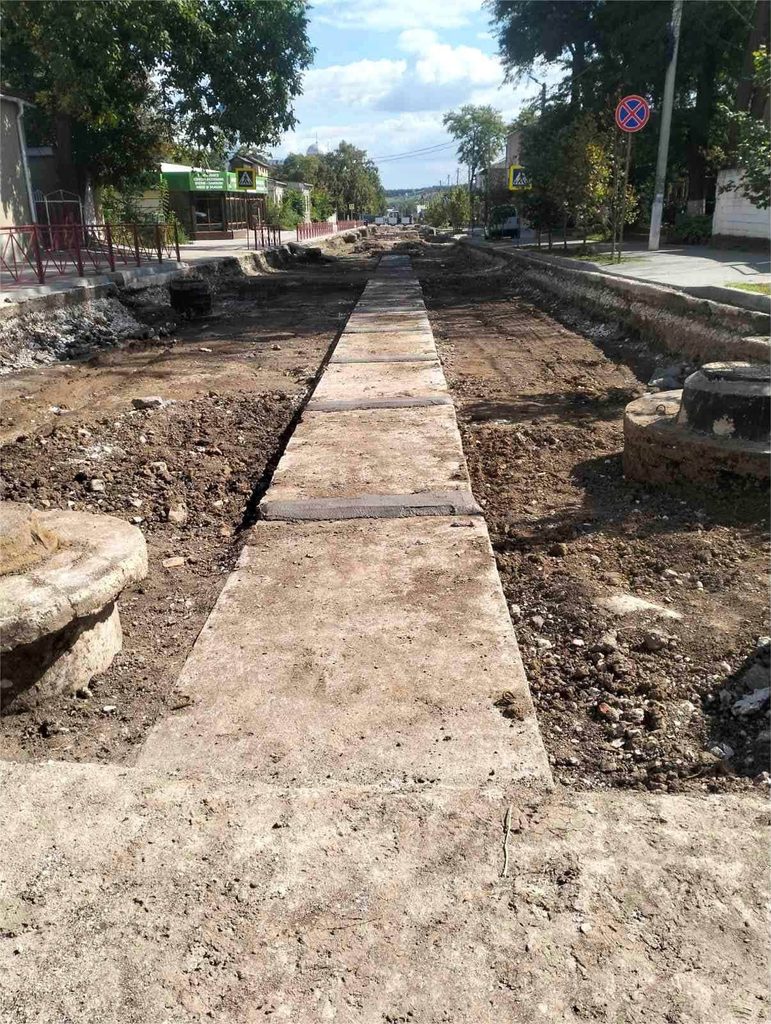

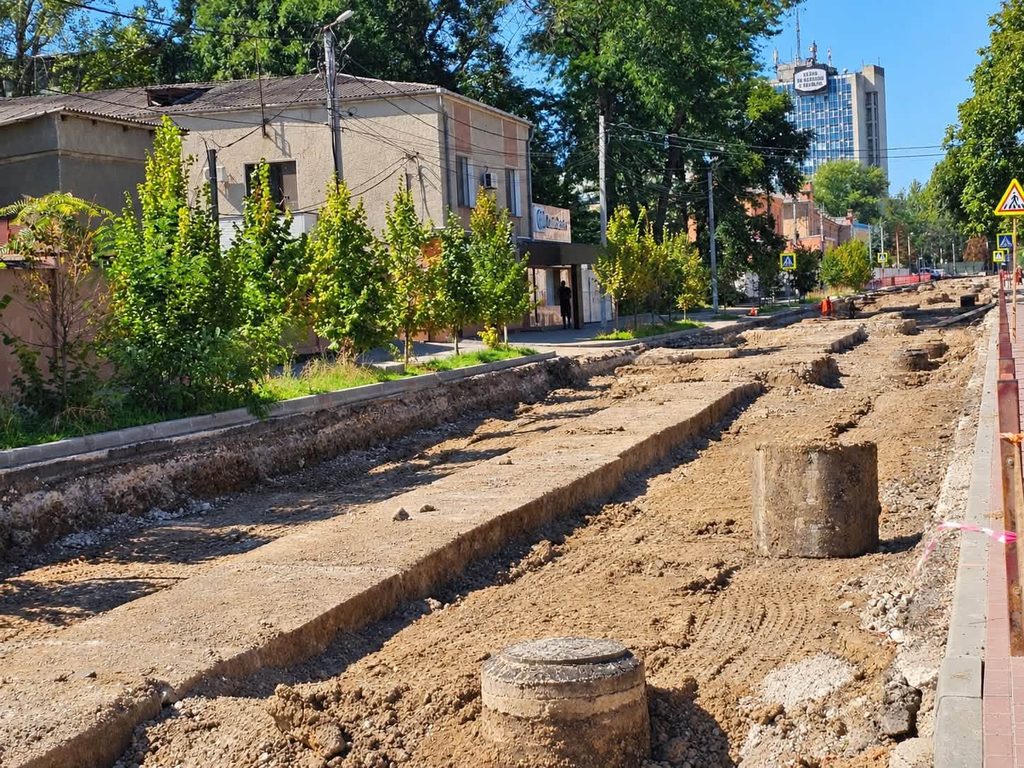

Работы CET-Nord на этом участке проводились с 4 мая по 7 июля 2026 года. После их завершения площадка была освобождена для следующего этапа — ремонта сетей водоснабжения и канализации.

Отдельные работы были выполнены и на пересечении улиц 31 Августа 1989 и Штефан чел Маре. Там предприятие отремонтировало подземную тепловую камеру. Работы проводились на основании разрешения на строительство № P-0860/2026 от 21 апреля 2026 года и были завершены 21 июля 2026 года.

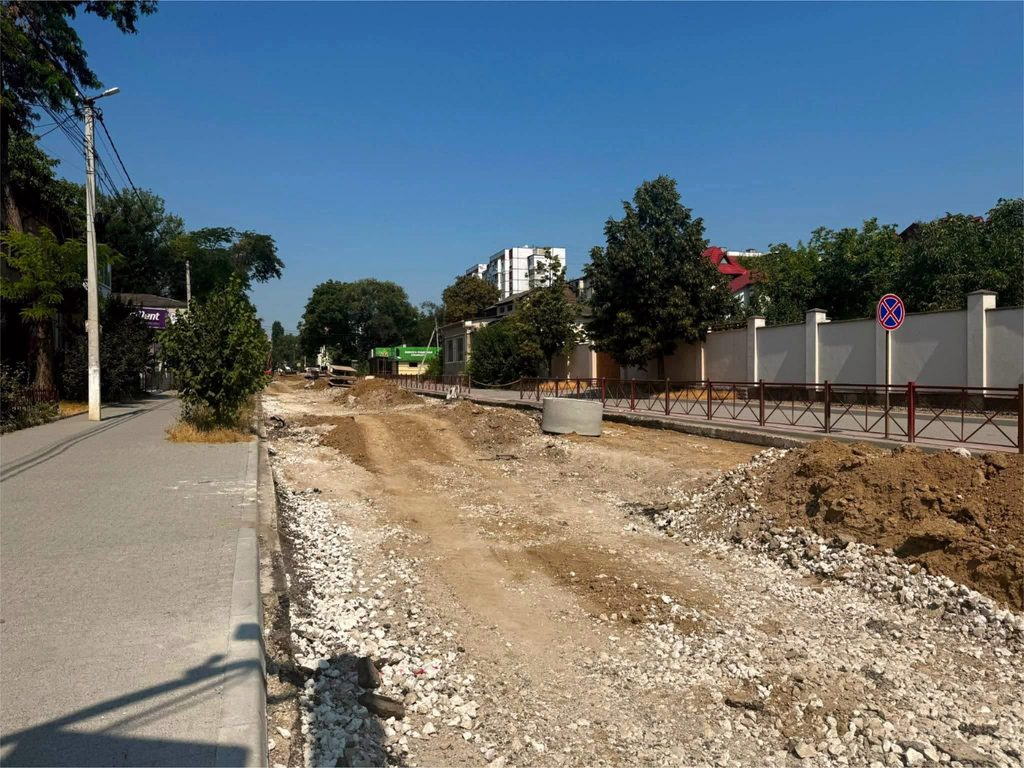

После этого на участке от пересечения с улицей Штефан чел Маре до пересечения с улицей Индепенденцей начались работы на водопроводе и канализационной сети, а затем — дорожные работы, выполняемые подрядчиком, выбранным мэрией Бельц.

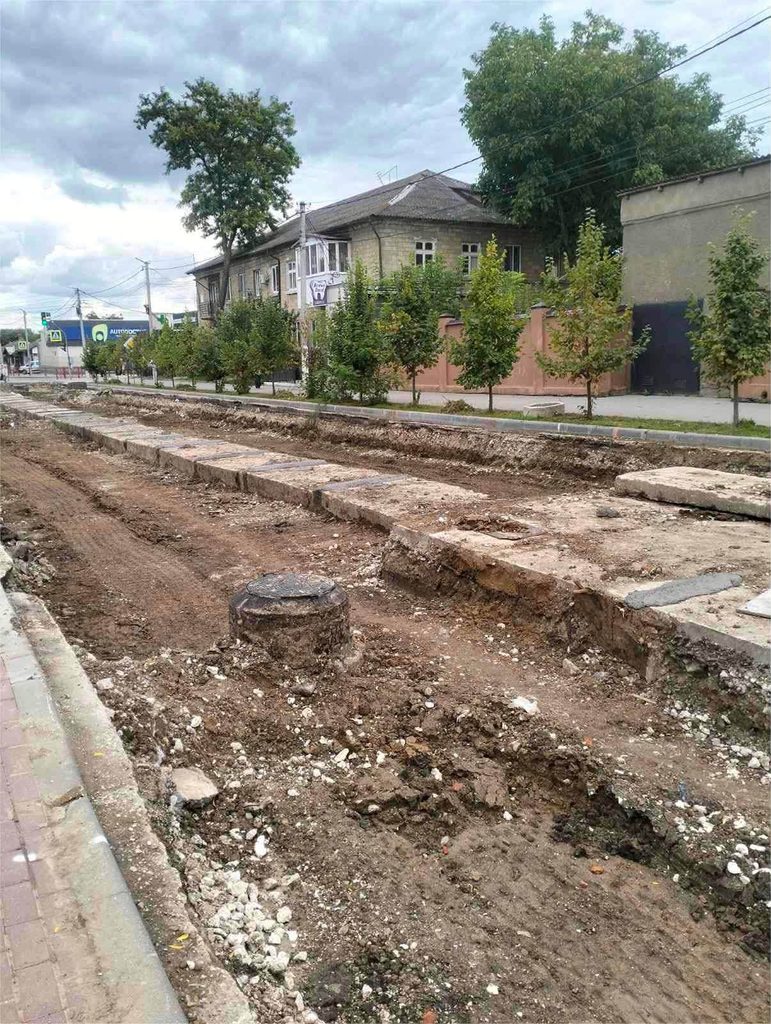

По информации CET-Nord, 3 сентября 2026 года во время земляных работ по ремонту проезжей части были повреждены некоторые железобетонные элементы, относящиеся к теплоэнергетической инфраструктуре.

В связи с этим предприятие повторно вмешалось в период с 11 по 15 сентября, чтобы устранить повреждения и защитить тепловые сети от попадания грунта и возможных проблем при дальнейшей эксплуатации.

В CET-Nord подчёркивают, что сентябрьское вмешательство не являлось продолжением первоначальных работ предприятия, а носило локальный и технический характер.

Компания также заявила, что её представители участвовали в рабочих совещаниях на месте и взаимодействовали с муниципальными властями, подрядчиками и другими участниками проекта.

Таким образом, CET-Nord настаивает на разграничении трёх этапов: собственных работ до 21 июля, последующих работ на водопроводных, канализационных и дорожных сетях, а также отдельного технического вмешательства 11–15 сентября после выявленных повреждений.

Urmărește TVN în Google News
Vezi într-un singur loc cele mai noi știri și materiale publicate de TVN.
Adaugă TVN la Sursele preferate
Astfel, vei vedea mai des știri și materiale publicate de TVN în rezultatele Google.
"
"

Следите за нами в Telegram

Будьте в курсе самых важных и актуальных новостей Молдовы прямо на вашем телефоне.
Новости в реальном времени
Важные уведомления
Актуальные темы
Подписаться →
На наш Telegram-канал

CITEȘTE ȘI ...

"
"

Последние новости

Информационный бюллетень

Бельцы
Республика Молдова
9 °C
Пасмурно Ощущается как 7°C
Влажность 83%
Ветер 11 км/ч С
Давление 1023 гПа
Прогноз на 5 дней
Вт
9°C
0%
Ср
9°C
0%
Чт
7°C
0%
Пт
7°C
0%
Сб
5°C
0%
